Runt om i Motala kommun finns det gamla lyktstolpar som behöver förbättras. Antingen bytas ut helt och hållet, eller delvis. Sedan i maj har kommunen jobbat med just detta, i Brunnsvik.
Fast i det här fallet är det inte bara belysningen som ses över. Kommunen har gått samman med Vattenfall och internetoperatören BoreNet, som nu slår flera flugor i en smäll. Kommunen får uppdaterad belysning, Vattenfall uppdaterade elskåp, och nya högspänningskablar i backen. Samtidigt lägger man ner fiberkabel. Tillsammans delar de på kostnaden.
– Då blir det mycket billigare, säger Ove Andersson, Vattenfall.

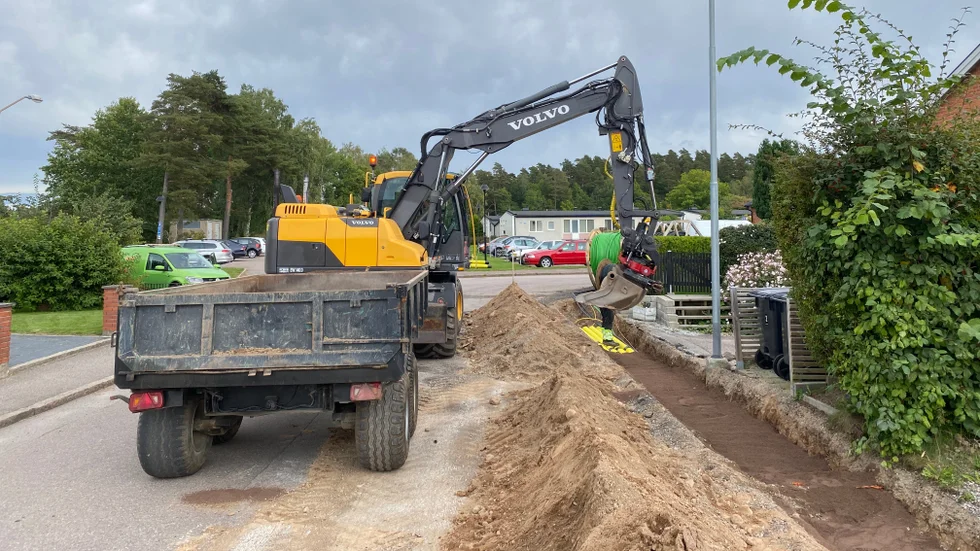

Hittills har de grävt omkring 1500 meter i området. När jobbet är klart kommer de att ha bytt ut 40 stolpar, plus fundament, 55 armaturer och även bytt cirka 1700 meter gatljuskabel.
Vad gäller lyktstolparna så gissar Andersson att de äldsta är runt 70 år gamla.
– Dels så lutar de. Och sen börjar de på bli gamla och rostiga.
– Nu börjar man få kabelfel, stolpar som är dåliga, rostiga, armaturerna börjar på se rätt häckiga ut. Och de här armaturerna kan du inte köpa reservdelar till mer än några år till.
Projektet beräknas att vara färdigt inom ungefär två veckor. I stor har det gått bra, men man har haft problem med mycket stölder av kabel – kopparkabel. Andersson berättar att det kommer tjuvar om nätterna som klipper sönder kablarna och stjäl dem. De klipper delen av kabeln som sticker upp ur backen, som ännu inte kopplats in. Stölderna uppges inträffa ofta. I snitt fattas det ungefär 1,5 meter kabel per gång.
– Det blir en hel del. Jag vet inte sammanlagt, men det är mycket kabel som har blivit stulen, säger Andersson.
Det har varit ett problem sen de började. På grund av stölderna behöver kablar skarvas, och vissa jobb göras om.
När Vattenfall gjorde ett liknande arbete på Luxorgatan stals kabel även där, minst 500 meter uppskattar Andersson.
– Det blir mycket pengar.
I runda slängar kan det röra sig om kablar till ett värd av cirka 60 000 kronor som stulits vid de två projekten, uppger han.
I höst ska ytterligare några, mindre, arbeten utföras.
Enligt John Pasanen, underhållsingenjör, har kommunen inga fler större projekt inplanerade i år.
"Just nu så arbetar vi med att ta fram och planera kommande projekt inför 2024", skriver han i ett mejl.
"Jag har inget exakt antal på stolpar som skall bytas men vi arbetar kontinuerligt på att ersätta stolpar som är avskrivna"
